Почему владельцы мебельных производств всё чаще уходят из классической аренды — и как правильно спроектированный производственно-складской комплекс может окупиться за 6−8 лет.
В СТАТЬЕ:
01 · Почему заказчик отказался от аренды?
02 · Как считали площадь и экономику?
03 · Почему выбрали одноэтажный формат?
04 · Инженерные решения проекта
05 · Полы, нагрузки и оборудование
06 · Вентиляция и электрика
07 · Сроки строительства и риски
08 · Главный вывод проекта
01 · Почему заказчик отказался от аренды?
02 · Как считали площадь и экономику?
03 · Почему выбрали одноэтажный формат?
04 · Инженерные решения проекта
05 · Полы, нагрузки и оборудование
06 · Вентиляция и электрика
07 · Сроки строительства и риски
08 · Главный вывод проекта
Почему заказчик отказался от аренды?
Когда мы начали проект для «Мебель 24», у компании уже был действующий арендный объект. Но бизнес понимал: классический склад или покупка готового здания — это компромисс.
Компромисс:
- с расположением колонн;
- с логистикой внутри производства;
- с нагрузками на пол;
- с возможностью масштабирования;
- с экономикой эксплуатации.
Для мебельного производства помещение должно быть адаптировано под конкретную технологическую цепочку — от раскроя до упаковки. Поэтому вместо аренды было принято решение строить собственный производственно-складской комплекс площадью 1440 м² в индустриальном парке «М7–М12».
Как считали площадь и экономику?
1440 м² — это не «примерная площадь», а результат привязки к схеме размещения оборудования.
Больший объект: увеличивал бы стоимость строительства и эксплуатации.
Меньший: создавал бы узкие места внутри производственного потока.
Меньший: создавал бы узкие места внутри производственного потока.
Главный аргумент в пользу строительства — собственная окупаемость объекта за 6–8 лет.
Дополнительно:
- готовый склад обошёлся бы на 20–30% дороже;
- своё здание можно адаптировать под процессы компании;
- объект остаётся ликвидным даже при смене бизнес-модели.
После этого бизнес перестаёт платить аренду и получает собственный актив, который продолжает работать на компанию.
ИНСАЙТ ПРОЕКТА
Мы сразу заложили возможность перепрофилирования объекта под другое производство V класса пожарной опасности. Это снижает риски собственника и сохраняет ликвидность объекта в будущем.

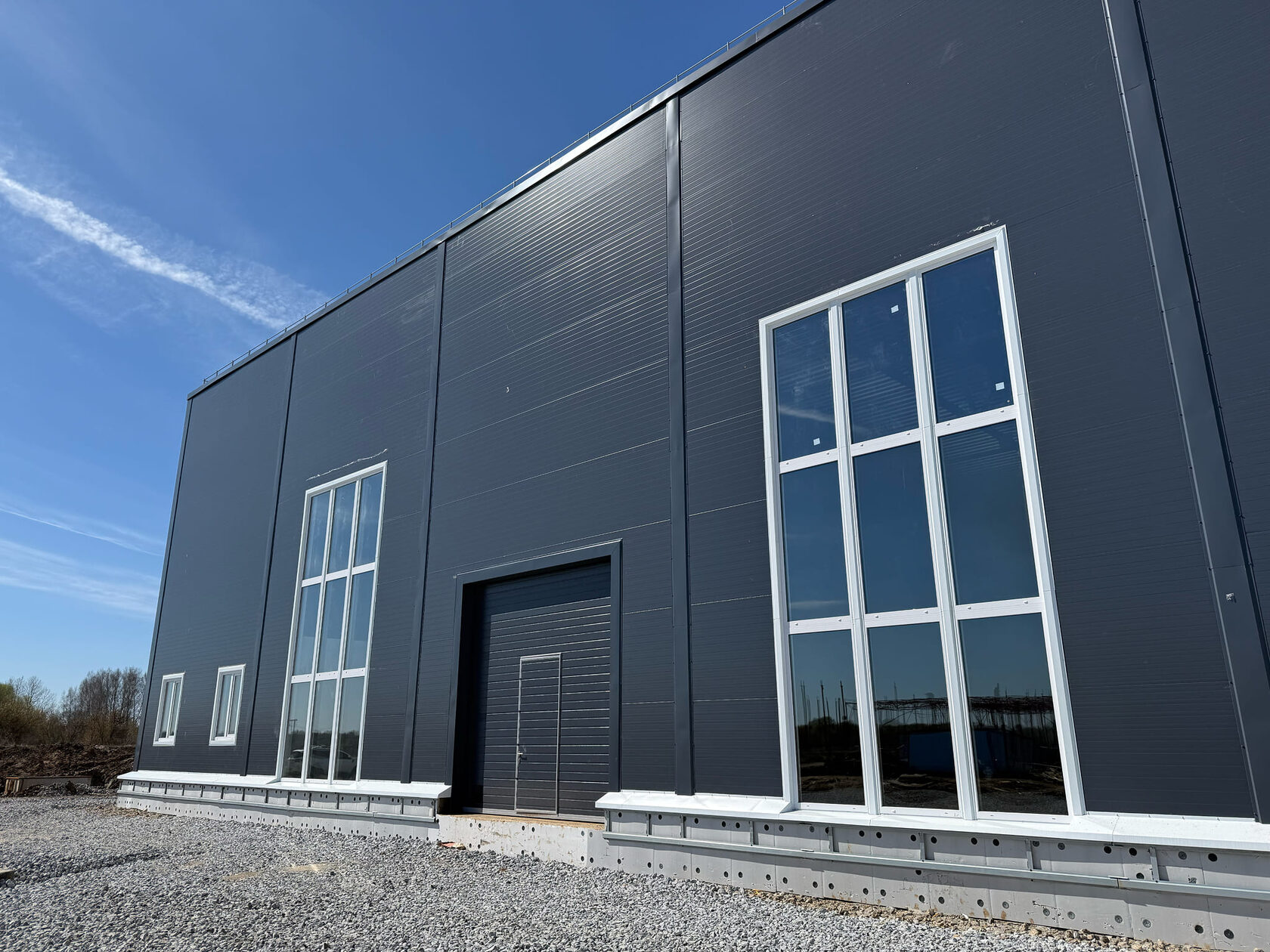

Почему выбрали одноэтажный формат?
Заказчик сознательно отказался от антресоли и второго этажа. Причин было две:
Мебельное производство не любит вертикальную логистику:
Поднимать тяжёлые плиты и заготовки наверх — это медленнее, дороже и травмоопаснее.
Поднимать тяжёлые плиты и заготовки наверх — это медленнее, дороже и травмоопаснее.
Второй этаж автоматически усложняет проект:
Антресоль требует прохождения госэкспертизы, увеличивает сроки проектирования и повышает стоимость строительства.
Антресоль требует прохождения госэкспертизы, увеличивает сроки проектирования и повышает стоимость строительства.
В итоге мы спроектировали одноэтажную производственную «коробку», которая:
Инженерные решения проекта
Главная задача проекта — создать стабильную производственную среду без лишних эксплуатационных затрат.
Тепловой контур
Для мебельного производства микроклимат критичен: ДСП и МДФ чувствительны к перепадам влажности и температуры. Поэтому объект был полностью закрыт в тепловой контур.
Отопление реализовали через тепловентиляторы на колоннах:
- система быстрее прогревает рабочую зону;
- не тратит энергию на весь объём воздуха под потолком;
- снижает эксплуатационные расходы.

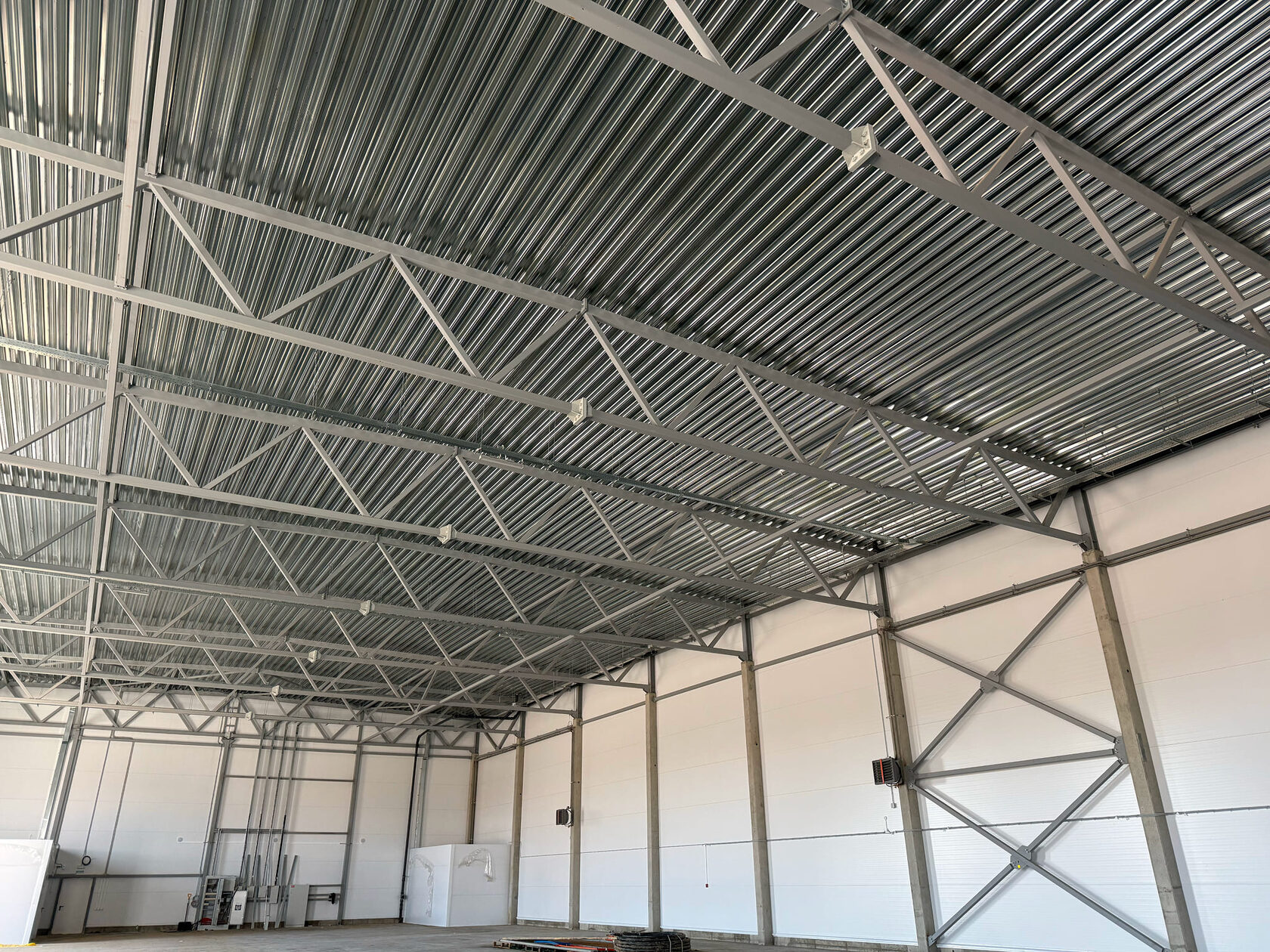

Кровля
Для проекта выбрали ПВХ-мембрану вместо фальцевой кровли.
Причины:
- высокая скорость монтажа;
- устойчивость к снеговым нагрузкам;
- отсутствие протечек на стыках;
- прочность на разрыв.
Для Московского региона с тяжёлыми зимами это оказалось оптимальным решением для плоской кровли.
Полы, нагрузки и оборудование
Мебельное производство создаёт серьёзные нагрузки:
- штабелеры;
- линии раскроя;
- погрузочная техника;
- складирование плит.
Поэтому в проект заложили нагрузку 5 тонн на 1 м².
Главным фактором стала не только прочность, но и плоскостность пола.
Это напрямую влияет:
- на точность оборудования;
- на износ техники;
- на обслуживание станков;
- на стабильность производственного процесса.
ПОЧЕМУ ЭТО ВАЖНО:
Если пол «гуляет», производственные линии требуют постоянной перенастройки. Для мебельного производства это прямые потери времени и денег.
Вентиляция и электрика
Вентиляция
По техническому заданию заказчика в проекте была реализована естественная вентиляция.
Почему это стало возможным:
- объёмы вредных веществ не превышали нормативы;
- расчётный воздухообмен обеспечивал допустимые показатели;
- система аспирации не требовалась под текущее оборудование.
Это позволило снизить:
- стоимость строительства;
- эксплуатационные расходы;
- сложность инженерии.
Электрические мощности
Под технологическое оборудование рассчитали мощность 150 кВт. Индустриальный парк «М7–М12» обеспечил подключение без строительства отдельной линии.
Для бизнеса это:
- экономия нескольких месяцев;
- отсутствие сложных согласований;
- снижение затрат на подключение.
Сроки строительства и риски
Самыми критичными зонами проекта были:
- закладные под оборудование;
- точность геометрии;
- монтаж сэндвич-панелей;
- резервирование мощностей.
Все решения заранее сверялись:
- со схемами поставщиков оборудования;
- с инженерными расчётами;
- с графиком подключения инфраструктуры парка.
Именно это позволило пройти стройку без остановок и переделок.
Главный вывод проекта
Главный вывод этого кейса: эффективный ПСК начинается не со стройки, а с правильного технического задания.
Перед проектированием важно:
- зафиксировать состав оборудования;
- посчитать нагрузки;
- определить потребности по электрике;
- учесть вентиляцию и аспирацию;
- заранее продумать производственную логистику.
Именно это позволяет:
- сократить стоимость ошибок;
- быстрее запускать производство;
- сохранить ликвидность объекта;
- выйти на окупаемость в горизонте 6–8 лет.
ЧТО В ИТОГЕ ПОЛУЧИЛ ЗАКАЗЧИК:
- Индивидуальный ПСК под своё производство
- Полы под реальные нагрузки
- Тепловой контур для стабильного производства
- Готовую инженерную инфраструктуру
- Экономию до 30% относительно покупки готового объекта

- Срок реализации менее 10 месяцев
