В рамках реализации инвестиционного проекта на территории Индустриального парка «М7–М12» продолжается строительство производственно-складского комплекса для компании «Мебель 24». Работы выполняются по заказу управляющей компании «Промплан» в соответствии с утвержденным графиком строительства и требованиями проектной документации.
Текущее состояние:

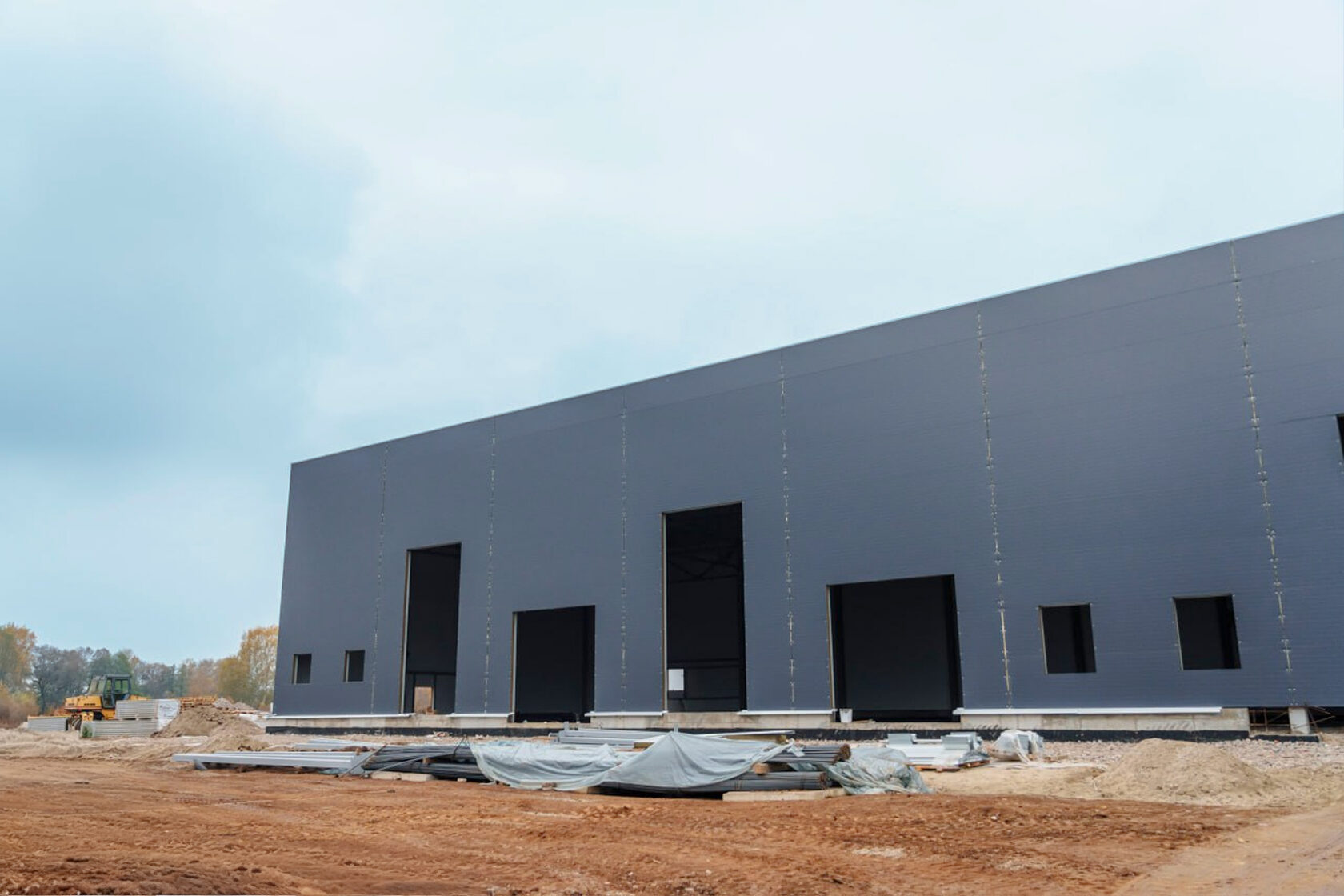

По состоянию на 31 октября завершен ключевой этап строительства. Здание полностью закрыто в тепловой контур, что обеспечивает возможность перехода к выполнению внутренних отделочных и инженерно-монтажных работ. Работы ведутся в соответствии с утвержденным календарным планом и с соблюдением норм промышленной безопасности.
Выполненные работы:
1. Монтаж ограждающих конструкций. Завершено устройство всех наружных стеновых панелей и фасонных элементов. Общая готовность данного раздела составляет 100%.
2. Кровельные работы. Выполнен полный комплекс мероприятий по устройству кровли: произведен монтаж утеплителя, установка водоприемных воронок и укладка гидроизоляционного покрытия из ПВХ-мембраны.
3. Инженерные закладные. В целях подготовки к последующей прокладке внутренних инженерных систем выполнен монтаж всех необходимых закладных гильз и выпусков.
4. Устройство полов. Завершено армирование основания, выполнена заливка железобетонной плиты и произведена финишная затирка поверхности. Основание готово к дальнейшему монтажу технологического оборудования.
5. Продолжается монтаж системы молниезащиты, готовность составляет 25%.
6. Выполняются работы по устройству наружных инженерных сетей, а также мероприятия по подготовке к подключению объекта к основным коммуникациям парка.
2. Кровельные работы. Выполнен полный комплекс мероприятий по устройству кровли: произведен монтаж утеплителя, установка водоприемных воронок и укладка гидроизоляционного покрытия из ПВХ-мембраны.
3. Инженерные закладные. В целях подготовки к последующей прокладке внутренних инженерных систем выполнен монтаж всех необходимых закладных гильз и выпусков.
4. Устройство полов. Завершено армирование основания, выполнена заливка железобетонной плиты и произведена финишная затирка поверхности. Основание готово к дальнейшему монтажу технологического оборудования.
5. Продолжается монтаж системы молниезащиты, готовность составляет 25%.
6. Выполняются работы по устройству наружных инженерных сетей, а также мероприятия по подготовке к подключению объекта к основным коммуникациям парка.
На следующем этапе планируется проведение внутренних отделочных работ, прокладка инженерных систем и монтаж технологического оборудования.
Завершение данных этапов позволит приступить к пусконаладочным мероприятиям и подготовке объекта к вводу в эксплуатацию.
Завершение данных этапов позволит приступить к пусконаладочным мероприятиям и подготовке объекта к вводу в эксплуатацию.
Заключение:
Ход строительства соответствует утвержденному графику. Ключевые конструктивные работы выполнены в полном объеме.
